Druga warstwa kleju na elewacji - Kiedy kłaść?

Bruno Marciniak

Bruno Marciniak

|

26 marca 2026

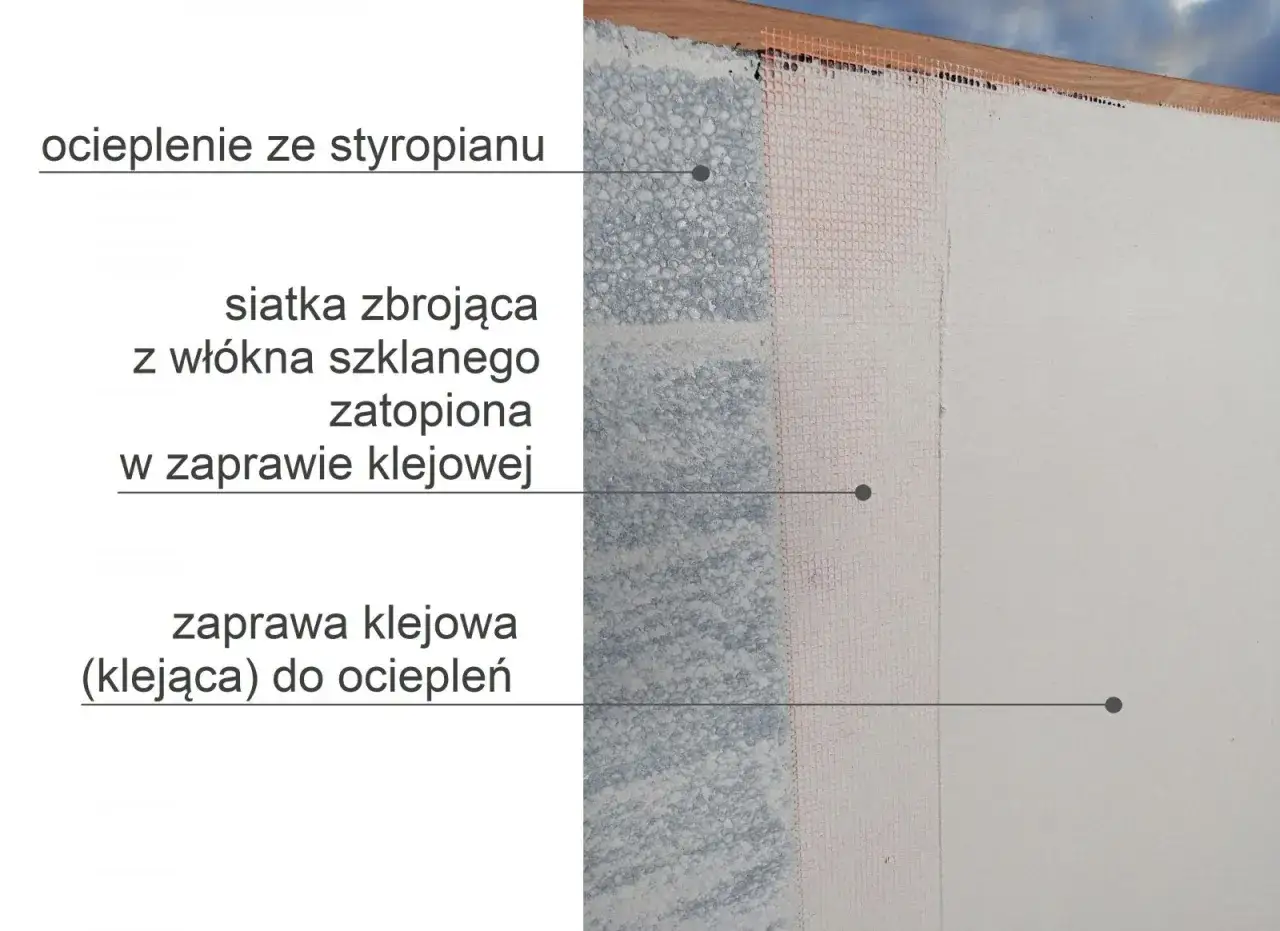

Warstwy ocieplenia ze styropianu, siatka zbrojąca zatopiona w zaprawie klejowej i zaprawa klejąca. Druga warstwa kleju na elewacji po jakim czasie jest widoczna na przekroju.

Najlepiej patrzeć na elewację jak na układ warstw, a nie jak na zwykłe „smarowanie klejem”. W praktyce najważniejsze jest to, po jakim czasie można położyć drugą warstwę kleju na elewacji, kiedy trzeba pracować od razu, a kiedy bezpieczniej odczekać. Poniżej rozbijam temat na konkretne przypadki, bo od tej różnicy zależy trwałość całego ocieplenia.

Najkrócej liczy się etap prac i warunki na elewacji

  • Jeśli zatapiasz siatkę w świeżej zaprawie, druga porcja kleju idzie zwykle od razu, w tej samej operacji.
  • Jeśli ma to być osobna warstwa na już związanej zaprawie, najczęściej czeka się co najmniej 24 godziny.
  • Przy przyklejaniu płyt tylko na klej bez łączników mechanicznych, warstwę zbrojoną wykonuje się zwykle po około 3 dniach.
  • Temperatura pracy powinna mieścić się mniej więcej w zakresie od +5°C do +30°C.
  • Silne słońce, wiatr, mgła i wysoka wilgotność potrafią wyraźnie wydłużyć schnięcie.
  • W praktyce ważniejszy od samego zegarka jest stan zaprawy i to, jak zachowuje się pod pacą.

Kiedy druga warstwa kleju naprawdę może iść dalej

Tu najłatwiej o nieporozumienie, bo „druga warstwa” bywa rozumiana na dwa sposoby. W systemie ociepleń najczęściej chodzi o warstwę zbrojoną: najpierw rozprowadza się zaprawę, wciska siatkę z włókna szklanego, a potem domyka całość kolejną porcją materiału, tak aby siatka była całkowicie przykryta. To robi się zwykle na świeżo, bez czekania na pełne wyschnięcie pierwszego pasa.

Jeżeli jednak mówimy o osobnym etapie, czyli nakładaniu kolejnej warstwy na już związaną powierzchnię, wtedy przerwa jest potrzebna. W wielu kartach technicznych pojawia się minimum 24 godziny, a przy klejeniu płyt bez łączników mechanicznych spotyka się też zalecenie, by warstwę zbrojoną rozpocząć dopiero po około 3 dniach. Ja traktuję to tak: jeden dzień to często absolutne minimum w dobrych warunkach, ale nie uniwersalna norma dla każdego produktu i każdej elewacji.

Niektóre nowoczesne zaprawy, jak Atlas Grawis Duo, deklarują wysoką przyczepność już po 24 godzinach, ale to nadal nie znaczy, że każdy etap można skracać bez sprawdzenia dokumentacji. W budownictwie detal decyduje o tym, czy warstwa będzie pracować poprawnie, czy zacznie sprawiać kłopoty po kilku sezonach.

Sytuacja Praktyczny czas oczekiwania Co to oznacza w robocie
Zatapianie siatki w świeżej zaprawie Od razu, w tej samej operacji To nie jest osobna warstwa, tylko domknięcie warstwy zbrojonej
Druga warstwa na już związanej zaprawie Zwykle minimum 24 godziny Zaprawa musi zyskać wstępną wytrzymałość
Warstwa zbrojona po samym klejeniu płyt bez kołków Najczęściej około 3 dni Trzeba dać czas na stabilne związanie podłoża
Chłód, wysoka wilgotność, gruba warstwa Dłużej niż standardowo Tu zegarek przegrywa z warunkami na budowie

Najkrótsza odpowiedź jest więc prosta, ale tylko wtedy, gdy znamy układ warstw. I właśnie od tej różnicy zależy, czy trzeba czekać kilka godzin, czy jednak kilka dni.

Od czego zależy czas schnięcia zaprawy

W praktyce najwięcej zmieniają cztery rzeczy: temperatura, wilgotność, grubość warstwy i sposób prowadzenia robót. W dokumentacjach producentów często pojawia się zakres od +5°C do +30°C, a także ostrzeżenie, by nie pracować przy silnym słońcu, wietrze, mgle czy wysokiej wilgotności. To nie są formalności. Na elewacji potrafią one wydłużyć schnięcie albo, przeciwnie, przyspieszyć je zbyt mocno na powierzchni, co później kończy się słabszym związaniem.

Ja zwracam uwagę na jedną rzecz szczególnie: zaprawa, która z wierzchu „złapała”, w środku może być jeszcze miękka. Przy zbyt szybkim wysychaniu zewnętrzna skórka wygląda poprawnie, ale pod nią materiał nadal pracuje. To dlatego w upale albo przy mocnym wietrze nie warto udawać, że 24 godziny zawsze wystarczą.

Czynnik Jak wpływa na czas Co robić w praktyce
Temperatura Niższa spowalnia wiązanie, wyższa przyspiesza wysychanie powierzchni Pracować w bezpiecznym zakresie i unikać skrajności
Wilgotność powietrza Wysoka wydłuża schnięcie Nie planować drugiej warstwy tuż przed deszczem ani w gęstej mgle
Wiatr i słońce Przyspieszają oddawanie wody, ale mogą przesuszyć wierzch Stosować osłony, siatki lub planować roboty na chłodniejszą porę dnia
Grubość warstwy Im grubsza, tym dłużej schnie Nie dokładać materiału „na zapas”
Podłoże i izolacja Różna chłonność zmienia tempo związania Trzymać się jednego systemu i zaleceń producenta
W jednym z aktualnych opisów technicznych Caparol podaje, że przy 20°C i 65% wilgotności warstwa zbrojona jest powierzchniowo sucha po 24 godzinach, a czas schnięcia można przyjmować orientacyjnie jako około 1 dzień na 1 mm grubości. To dobry punkt odniesienia, ale nie gotowy przepis na każdą elewację. Zmiana temperatury albo wilgotności potrafi ten czas wyraźnie przesunąć.

Warstwy ocieplenia ze styropianu, siatka zbrojąca zatopiona w zaprawie klejowej, a następnie kolejna zaprawa klejąca. Druga warstwa kleju na elewacji po jakim czasie jest widoczna na przekroju.

Jak rozpoznać, że warstwa jest gotowa do następnego etapu

Najlepszy test nie polega na patrzeniu na zegar, tylko na samej zaprawie. Jeśli powierzchnia jest jednorodna, nie zostawia śladu pod palcem, nie jest lepka i nie „ciągnie się” pod pacą, to zwykle znak, że można przejść dalej. W dobrze związanej warstwie siatka nie powinna być wyczuwalna jako miękki grzbiet, a krawędź narzędzia nie powinna wchodzić w materiał jak w świeżą masę.

Ja sprawdzam też prostą rzecz: czy warstwa nie jest jeszcze wyraźnie chłodniejsza i ciemniejsza w miejscach, gdzie materiał trzyma wodę. Jeśli tak, daję jej więcej czasu. W przypadku systemów elewacyjnych pośpiech jest kosztowny, bo później pojawiają się mikropęknięcia, nierówności albo słabsza przyczepność tynku nawierzchniowego.

  • Powierzchnia jest matowa i równomierna.
  • Po delikatnym dotknięciu nie ma śladu ani klejenia.
  • Warstwa nie ugina się pod lekkim naciskiem pacy.
  • Siatka jest całkowicie przykryta i niewidoczna.
  • Nie ma miejsc wyraźnie miększych od reszty.

W tej części pracy przydaje się cierpliwość. Lepiej wejść z kolejnym etapem pół dnia później niż zniszczyć to, co już zostało zrobione poprawnie.

Najczęstsze błędy, które później wychodzą na elewacji

Najczęstszy błąd jest banalny: ktoś zakłada, że skoro na wierzchu jest sucho, to całość jest gotowa. To myślenie często kończy się zarysowaniami, odspojeniami albo falowaniem powierzchni. Drugi problem to nakładanie zbyt grubej warstwy, zwłaszcza gdy chce się „wyrównać” wszystko jednym przejściem. W elewacji grubość ma znaczenie nie tylko estetyczne, ale też technologiczne.

Widzę też trzy powtarzalne pomyłki wykonawcze:

  • praca przy zbyt niskiej temperaturze lub tuż przed spadkiem nocnym,
  • brak ochrony przed słońcem i wiatrem,
  • zbyt szybkie przykrywanie warstwy, która nie zdążyła związać w środku.

Warto dodać jeszcze jeden niuans: jeśli system był klejony wyłącznie na zaprawę, bez łączników mechanicznych, to harmonogram trzeba prowadzić ostrożniej. Tu nie ma miejsca na skracanie przerw „na oko”. Jeśli producent każe poczekać 3 dni, to nie jest sugestia, tylko bezpieczny margines dla całego układu.

Właśnie dlatego podczas odbioru prac bardziej ufam temu, jak wykonawca tłumaczy technologię, niż temu, że „na pewno wszystko już wyschło”.

Jak zrobić to poprawnie bez zbędnego przeciągania robót

Jeżeli miałbym zamknąć cały proces w prostym schemacie, wyglądałby tak: najpierw stabilne podłoże, potem poprawnie przyklejone płyty, później warstwa zbrojona, a dopiero na końcu wykończenie. W praktyce najwięcej spokoju daje trzymanie się jednego systemu materiałowego, bo wtedy producent jasno opisuje, ile trzeba czekać między etapami.

  1. Sprawdzam, czy płyty izolacyjne są dobrze osadzone i czy podłoże jest równe.
  2. Wykonuję pierwszą warstwę zaprawy i zatapiam siatkę z włókna szklanego z zakładem zwykle około 10 cm.
  3. Od razu przykrywam siatkę drugą porcją zaprawy, tak aby nie była widoczna.
  4. Jeśli kolejny etap ma wejść po wyschnięciu, czekam co najmniej tyle, ile przewiduje karta techniczna, a nie tylko „do rana”.
  5. Przed tynkiem sprawdzam, czy całość jest sucha powierzchniowo i stabilna.

W wielu systemach warstwa zbrojona ma grubość rzędu kilku milimetrów, a w niektórych rozwiązaniach technicznych mówi się o około 4-10 mm. To pokazuje, że nie chodzi o przypadkowe „zamazanie” ściany, tylko o konkretną, nośną warstwę, która ma wzmocnić elewację. Jeśli materiał przewiduje dwie warstwy siatki albo mocniejsze strefy przy cokołach i narożach, tam także czas i kolejność prac muszą być zgodne z dokumentacją systemu.

Ja lubię prostą zasadę: jeśli nie wiesz, czy już można, to znaczy, że jeszcze warto odczekać. Na elewacji ta ostrożność naprawdę się opłaca.

Co zrobić, gdy pogoda nie sprzyja i harmonogram się rozjeżdża

Najwięcej problemów pojawia się wtedy, gdy robota idzie pod presją terminu. Elewacja nie lubi deszczu, nocnego chłodu i nagłych zmian temperatury. Jeśli po nałożeniu warstwy zbrojonej zaczyna się ochłodzenie, przerwa może się wydłużyć nawet wtedy, gdy zaprawa z wierzchu wygląda już dobrze. Z kolei w upał nie przyspieszałbym kolejnego etapu bez ochrony, bo ściana może przeschnąć nierówno.

W takich sytuacjach lepiej przesunąć prace niż ratować je później naprawami. Ocieplenie i warstwa zbrojona to nie jest etap, który da się bezkarnie „nadgonić” na skróty. Jeśli warunki są trudne, osłony, siatki przeciwsłoneczne i planowanie robót na chłodniejsze godziny dnia robią większą różnicę niż jakiekolwiek improwizacje z wiadrem i pacą.

Najlepsza praktyka jest prosta: patrzę na produkt, pogodę i rzeczywisty stan zaprawy, a dopiero potem na plan dnia. Dzięki temu druga warstwa kleju na elewacji nie staje się źródłem pęknięć, tylko elementem dobrze zrobionego systemu.

Co zostaje do zapamiętania przed kolejną warstwą

Jeśli mam zostawić jedną, praktyczną myśl, to taką: czas oczekiwania zależy nie tylko od samej zaprawy, ale też od tego, co dokładnie robisz na elewacji. W jednym wariancie druga porcja materiału idzie od razu, w innym trzeba odczekać 24 godziny, a czasem nawet 3 dni. To nie jest drobiazg, tylko różnica między poprawnym systemem a pracą, która później zacznie się odspajać albo pękać.

Przy takich robotach najbardziej opłaca się czytać kartę techniczną konkretnego produktu i nie przyspieszać etapów na siłę. Jeśli warunki są dobre, praca idzie sprawnie. Jeśli są słabe, rozsądniej jest dać zaprawie czas, niż później wracać z naprawą na gotową już elewację.

W praktyce właśnie to odróżnia poprawnie wykonane ocieplenie od takiego, które tylko wygląda dobrze w dniu zakończenia prac.

FAQ - Najczęstsze pytania

Czas oczekiwania zależy od etapu prac. Jeśli zatapiasz siatkę, drugą porcję kleju kładziesz od razu. Jeśli to osobna warstwa na związanej zaprawie, czekaj min. 24 godziny. Przy klejeniu płyt bez kołków, warstwę zbrojoną wykonaj po około 3 dniach.
Główne czynniki to temperatura (optymalnie +5°C do +30°C), wilgotność powietrza, wiatr i słońce (mogą przesuszyć wierzch), oraz grubość warstwy. Niska temperatura i wysoka wilgotność wydłużają schnięcie, a silne słońce może spowodować nierówne wysychanie.
Zaprawa jest gotowa, gdy powierzchnia jest matowa, jednorodna, nie klei się pod palcem i nie ugina pod naciskiem pacy. Siatka powinna być całkowicie przykryta i niewyczuwalna. Unikaj pośpiechu, lepiej poczekać dłużej niż ryzykować uszkodzenia.
Nie zaleca się sztucznego przyspieszania schnięcia. Praca w optymalnych warunkach temperaturowych i wilgotnościowych, z unikaniem silnego słońca i wiatru, jest kluczowa. Zbyt szybkie wysychanie powierzchniowe może prowadzić do słabszego związania i problemów w przyszłości.

Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

druga warstwa kleju na elewacji po jakim czasie czas schnięcia kleju do elewacji ile schnie klej do siatki kiedy kłaść siatkę na elewacji warstwa zbrojona elewacja czas jak długo schnie klej do styropianu na elewacji

Udostępnij artykuł

Autor Bruno Marciniak
Bruno Marciniak
Nazywam się Bruno Marciniak i od ponad pięciu lat zajmuję się tematyką budownictwa oraz wykończenia wnętrz. Moje doświadczenie obejmuje zarówno analizę trendów w branży, jak i praktyczne aspekty związane z tworzeniem funkcjonalnych i estetycznych przestrzeni. W swoich tekstach skupiam się na przekazywaniu rzetelnych informacji oraz ułatwianiu zrozumienia złożonych zagadnień, co pozwala czytelnikom na podejmowanie świadomych decyzji dotyczących ich domów. Zależy mi na tym, aby prezentowane przeze mnie treści były aktualne, użyteczne i oparte na solidnych źródłach. Wierzę, że odpowiednie otoczenie wpływa na jakość życia, dlatego staram się inspirować innych do tworzenia przestrzeni, które będą zarówno piękne, jak i funkcjonalne.
